建设工程各个设计阶段划分方式

新闻时间:2023-12-04 文章来源:网络 文章作者:admin

工程设计阶段是处理技术与经济关系的关键环节,是确定与控制工程造价的重点阶段,设计是否经济合理,对控制工程造价具有十分重要的意义。


建设工程各个设计阶段划分方式

建设工程设计按照工程进展分阶段实施。工程设计一般分为方案设计、初步设计和施工图设计三个阶段。大型基础设施、复杂工业项目等工程在方案设计之前通常进行可行性研究,必要时进行预可行性研究,并在初步设计和施工图设计之间增加扩大初步设计或招标设计阶段。

由于行业不同和惯例差异,工程设计阶段划分不同。大部分行业设计阶段起始于总体设计或者方案设计,终结于施工图设计。某些行业如煤炭、电力行业,将设计阶段向前延伸,规定预可行性研究报告、可行性研究报告归入设计阶段。某些行业如海洋行业,将设计阶段向后延伸,规定设计阶段包括生产设计、完工设计等后期工作。

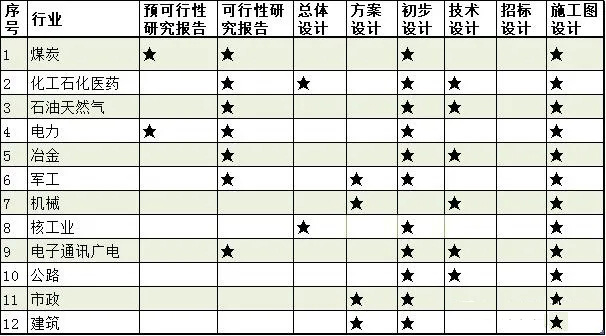

根据工程建设行业不同,各行业设计阶段各不相同。部分行业的设计阶段划分见下表:

说明:


①化工、石油、冶金行业一般分为初步设计(或基础设计)和施工图设计两个阶段。技术比较复杂、缺乏设计经验的项目,增加技术设计阶段。

②军工行业通常分为可行性论证、方案设计、初样设计和正样设计阶段。初样设计类似初步设计,正样设计类似施工图设计。

③机械行业一般分为计划阶段、方案设计、技术设计、技术文件编制等阶段,技术文件编制类似于施工图设计。

④公路行业一般采用两阶段设计,即初步设计和施工图设计。技术复杂、基础资料缺乏和不足的建设项目或建设项目中的特大桥、长隧道、大型地质灾害治理等,必要时采用三阶段设计,即初步设计、技术设计和施工图设计。

建设工程各个设计阶段的基本概念

根据《建设工程勘察设计管理条例》和工程设计各类规范标准,从工作内容、工作要求和成果深度而言,各个设计阶段概念如下:

方案设计阶段是将可行性研究中提出的意见和问题,经与发包人协商认可后进行完善,提出建设项目的具体方案设计,并满足初步设计文件和控制概算需要。

初步设计阶段是工程建设项目的宏观设计,包括总体设计、布局设计、主要工艺流程、设备选型和安装设计、土建工程量、投资概算等,应满足编制施工招标文件、主要设备材料订货和编制施工图设计文件的需要。

施工图设计阶段是根据批准的初步设计,绘制出正确、完整和尽可能详细的建筑、安装图纸,包括部分工程的详图,零部件结构明细表,验收标准、方法,施工图预算等,应当满足设备材料采购、非标准设备制作和施工需要,并注明建设工程合理使用年限。

除了以上设计阶段划分方式之外,部分行业如化工行业、石油行业等也可将工程设计阶段划分为概念设计、基础设计、详细设计等阶段,军工行业分为方案设计、初样设计和正样设计阶段。海洋行业分为初步设计、详细设计、生产设计和完工设计等阶段。与建筑行业的各个设计阶段相比,从设计深度和设计内容来看,概念设计类似建筑行业的方案设计,基础设计、初样设计类似建筑行业的初步设计,详细设计、正样设计类似建筑行业的施工图设计,生产设计类似建筑行业的施工深化设计,完工设计类似建筑行业的竣工图设计。
